Jam Kerja Sistem Roster Tambang dan Aturan Lembur Karyawan

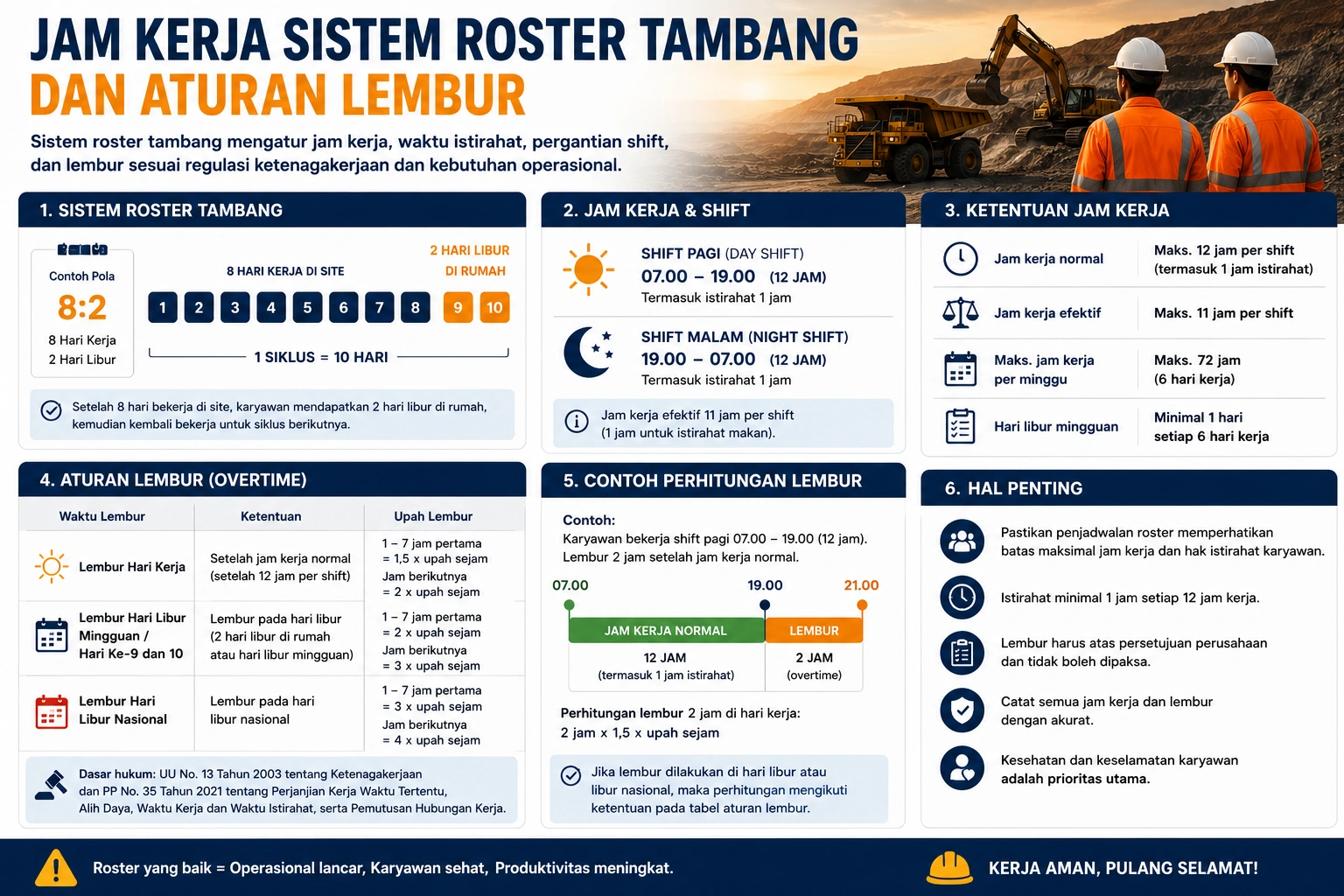

Infografis jam kerja sistem roster tambang yang menjelaskan pola kerja, pembagian shift, durasi jam kerja, aturan lembur, dan ketentuan jam kerja karyawan sesuai regulasi ketenagakerjaan.

Mengatur jam kerja di perusahaan tambang tidak sesederhana menyusun jadwal masuk dan pulang. Lokasi kerja yang jauh dari kota, operasional yang berjalan hampir tanpa henti, hingga kebutuhan menjaga produktivitas membuat sistem kerja di sektor pertambangan memiliki tantangan yang berbeda dibanding perusahaan pada umumnya.

Di sisi lain, HRD juga harus memastikan seluruh pengaturan jam kerja tetap mematuhi ketentuan ketenagakerjaan. Kesalahan kecil dalam menghitung jam kerja atau lembur dapat memicu berbagai masalah, mulai dari protes karyawan, sengketa hubungan industrial, hingga temuan saat audit internal maupun pemeriksaan instansi terkait.

Kami cukup sering menemukan kondisi seperti ini di lapangan.

Sebuah perusahaan kontraktor tambang menggunakan pola roster 8 minggu bekerja dan 2 minggu libur (8:2). Selama berada di site, operator alat berat bekerja selama 12 jam setiap hari. Karena jadwal sudah menjadi kebiasaan bertahun-tahun, perusahaan menganggap seluruh jam tersebut otomatis merupakan jam kerja normal.

Ketika dilakukan evaluasi payroll, ternyata perhitungan lemburnya belum sesuai dengan kebijakan perusahaan dan belum terdokumentasi dengan baik. Akibatnya muncul selisih pembayaran lembur yang nilainya mencapai puluhan juta rupiah dalam satu periode payroll.

Kasus lain terjadi pada perusahaan tambang batu bara yang masih menyusun roster menggunakan spreadsheet terpisah. Tim operasional membuat jadwal kerja, HR menghitung absensi, sedangkan payroll menghitung lembur berdasarkan file yang berbeda. Ketika salah satu jadwal berubah karena cuaca atau pergantian shift, data tidak ikut diperbarui di seluruh file.

Hasil akhirnya mudah ditebak.

Jumlah hari kerja tidak sama, jam lembur berubah, tunjangan kehadiran menjadi tidak akurat, dan HR harus melakukan koreksi secara manual menjelang penggajian.

Permasalahan seperti ini sebenarnya bukan disebabkan oleh sistem roster itu sendiri, melainkan oleh pengelolaan data yang kurang terintegrasi. Semakin banyak jumlah karyawan dan variasi pola roster, semakin besar pula risiko kesalahan administrasi apabila perusahaan masih mengandalkan proses manual.

Karena itu, memahami jam kerja sistem roster bukan hanya penting bagi HRD, tetapi juga bagi manajer operasional, supervisor site, bagian payroll, hingga pemilik perusahaan. Dengan pengaturan yang tepat, perusahaan dapat menjaga produktivitas operasional sekaligus memastikan hak karyawan tetap terpenuhi sesuai ketentuan yang berlaku.

Pada panduan ini, kita akan membahas secara lengkap mengenai konsep jam kerja sistem roster tambang, aturan lembur yang perlu diperhatikan, kendala yang sering muncul di perusahaan, hingga cara mengelola seluruh proses tersebut secara lebih efektif menggunakan sistem HRIS dan payroll.

Daftar Isi

Apa Itu Jam Kerja Sistem Roster Tambang?

Jam kerja sistem roster tambang adalah pengaturan waktu kerja yang membagi periode bekerja dan periode istirahat secara bergantian dalam satu siklus tertentu, sehingga operasional tambang dapat berjalan terus-menerus tanpa mengabaikan waktu istirahat karyawan.

Jawaban Singkat (Featured Snippet)

Jam kerja sistem roster tambang merupakan pola kerja bergilir yang mengatur berapa lama karyawan bekerja di lokasi tambang dan kapan mereka memperoleh masa istirahat. Sistem ini umum digunakan pada tambang yang beroperasi 24 jam dan berada di lokasi terpencil.

Berbeda dengan perusahaan yang menggunakan pola kerja Senin sampai Jumat, perusahaan tambang biasanya menerapkan jadwal kerja berdasarkan siklus tertentu. Selama periode bekerja, karyawan tinggal di area camp atau mess perusahaan. Setelah masa kerja selesai, mereka mendapatkan waktu libur sebelum kembali ke lokasi tambang.

Model seperti ini dipilih karena sebagian besar area pertambangan berada jauh dari permukiman sehingga perjalanan pulang-pergi setiap hari tidak memungkinkan.

Beberapa contoh pola roster yang umum digunakan antara lain:

Sistem Roster Pola Kerja Keterangan
2:1 2 minggu kerja, 1 minggu libur Umum pada kontraktor tambang skala menengah
4:2 4 minggu kerja, 2 minggu libur Banyak digunakan pada proyek jangka panjang
6:2 6 minggu kerja, 2 minggu libur Digunakan untuk area dengan mobilisasi cukup jauh
8:2 8 minggu kerja, 2 minggu libur Umum pada tambang di lokasi sangat terpencil

Walaupun memiliki pola kerja yang berbeda-beda, seluruh sistem roster tetap harus memperhatikan beberapa aspek penting, seperti:

  • Total jam kerja dalam satu periode.
  • Pembagian shift siang dan malam.
  • Waktu istirahat yang memadai.
  • Jadwal pergantian shift.
  • Hari libur sesuai roster.
  • Perhitungan lembur apabila jam kerja melebihi ketentuan perusahaan.
  • Dokumentasi absensi yang akurat.

Dari pengalaman kami mendampingi implementasi HRIS di perusahaan tambang, penyusunan roster sebenarnya bukan bagian yang paling sulit. Tantangan terbesar justru muncul ketika jadwal tersebut harus terhubung dengan absensi, payroll, lembur, tunjangan, hingga laporan manajemen.

Sebagai contoh, operator excavator yang semula dijadwalkan bekerja selama 14 hari berturut-turut bisa saja harus memperpanjang masa kerja karena proses pergantian kru tertunda akibat cuaca buruk. Perubahan tersebut akan memengaruhi jadwal kerja, kehadiran, perhitungan lembur, uang makan, tunjangan site, hingga gaji bulan berjalan.

Apabila seluruh perubahan masih dicatat secara manual di spreadsheet, risiko kesalahan akan meningkat seiring bertambahnya jumlah karyawan dan kompleksitas operasional.

Dasar Aturan Jam Kerja dan Lembur di Perusahaan Tambang

Meskipun industri pertambangan memiliki karakteristik operasional yang berbeda, perusahaan tetap harus mengatur jam kerja berdasarkan ketentuan ketenagakerjaan yang berlaku di Indonesia serta kebijakan internal perusahaan.

Dalam praktiknya, pengaturan jam kerja biasanya mempertimbangkan beberapa faktor berikut:

  • Jenis operasional tambang (terbuka atau bawah tanah).
  • Sistem kerja 24 jam.
  • Pembagian shift siang dan malam.
  • Lokasi kerja yang jauh dari kota.
  • Kondisi keselamatan dan kesehatan kerja (K3).
  • Jadwal pergantian kru.
  • Ketentuan mengenai waktu istirahat dan hari libur.

Selain aspek regulasi, perusahaan juga perlu memastikan bahwa jadwal kerja tidak menyebabkan kelelahan berlebihan (fatigue management). Hal ini penting karena pekerjaan di sektor tambang melibatkan alat berat, kendaraan operasional, dan aktivitas berisiko tinggi. Kesalahan kecil akibat kelelahan dapat berdampak pada keselamatan pekerja maupun kelancaran operasional.

Oleh karena itu, perusahaan umumnya tidak hanya menyusun roster berdasarkan kebutuhan produksi, tetapi juga mempertimbangkan kapasitas fisik pekerja, waktu pemulihan, serta evaluasi berkala terhadap produktivitas dan tingkat kelelahan di lapangan.

Masalah yang Sering Terjadi pada Perusahaan

Di atas kertas, sistem roster terlihat sederhana. HR membuat jadwal, supervisor menjalankan operasional, lalu payroll menghitung gaji berdasarkan data kehadiran.

Namun dalam praktiknya, kondisi di lapangan jauh lebih dinamis.

Perubahan cuaca, kerusakan alat berat, keterlambatan pergantian kru, hingga kebutuhan produksi sering membuat jadwal yang sudah disusun harus berubah dalam waktu singkat. Ketika perubahan tersebut tidak tercatat dengan baik, dampaknya akan menjalar ke berbagai proses administrasi.

Berikut beberapa masalah yang paling sering kami temui.

1. Jadwal Roster Berubah tetapi Payroll Tidak Ikut Diperbarui

Misalnya, seorang operator dijadwalkan menyelesaikan roster selama 14 hari. Karena penggantinya belum tiba di lokasi, ia harus bekerja tiga hari tambahan.

Supervisor mengetahui perubahan tersebut, tetapi HR baru menerima informasinya menjelang proses penggajian. Akibatnya, lembur dan jumlah hari kerja yang dihitung pada payroll tidak sesuai dengan kondisi sebenarnya.

Jika kejadian ini terjadi pada puluhan karyawan sekaligus, HR harus melakukan koreksi manual yang memakan waktu dan berisiko menimbulkan kesalahan.

2. Perhitungan Lembur Tidak Konsisten

Masalah berikutnya adalah setiap supervisor memiliki cara perhitungan yang berbeda.

Ada yang menghitung berdasarkan total jam kerja harian, ada yang menggunakan waktu efektif bekerja, sementara sebagian lainnya hanya mencatat tambahan jam di luar jadwal normal tanpa standar yang sama.

Ketidakkonsistenan ini sering memicu pertanyaan dari karyawan karena nominal lembur antar divisi bisa berbeda meskipun beban kerjanya serupa.

3. Data Absensi Berasal dari Banyak Sumber

Masih banyak perusahaan tambang yang menggunakan kombinasi:

  • Spreadsheet Excel.
  • Mesin fingerprint di mess.
  • Catatan manual supervisor.
  • Radio komunikasi.
  • Grup WhatsApp operasional.

Akibatnya, HR harus mencocokkan satu per satu data sebelum proses payroll dimulai. Selain memakan waktu, cara ini meningkatkan risiko adanya data yang terlewat atau tidak sinkron.

4. Sulit Memantau Jam Kerja Karyawan Secara Real-Time

Pada perusahaan dengan beberapa site tambang, kantor pusat sering kali baru menerima laporan absensi beberapa hari setelah periode kerja berlangsung.

Ketika ditemukan kesalahan, HR harus menghubungi supervisor, meminta bukti kehadiran, lalu melakukan revisi payroll. Proses ini menjadi semakin rumit apabila jumlah karyawan mencapai ratusan hingga ribuan orang.

5. Audit Internal Menemukan Banyak Selisih Data

Saat dilakukan audit, tidak jarang ditemukan perbedaan antara:

  • Jadwal roster.
  • Data absensi.
  • Timesheet.
  • Perhitungan lembur.
  • Slip gaji.

Selisih tersebut mungkin terlihat kecil untuk satu orang karyawan, tetapi jika terjadi secara berulang pada banyak pekerja, nilainya dapat menjadi signifikan dan memengaruhi kepercayaan karyawan terhadap sistem penggajian perusahaan.

Pada bagian berikutnya, pembahasan akan berfokus pada cara menerapkan jam kerja sistem roster tambang dengan benar, lengkap dengan contoh pola roster, simulasi perhitungan jam kerja dan lembur, serta praktik terbaik yang banyak diterapkan perusahaan tambang di Indonesia.

Cara Menerapkan Jam Kerja Sistem Roster Tambang dengan Benar

Menyusun roster bukan sekadar menentukan kapan karyawan bekerja dan kapan mereka libur. Di perusahaan tambang, roster harus mampu menjawab tiga kebutuhan sekaligus:

  • Operasional tetap berjalan 24 jam.
  • Karyawan memperoleh waktu istirahat yang cukup.
  • Perhitungan payroll dapat dilakukan secara akurat.

Ketiga hal tersebut harus saling terhubung. Jika salah satunya tidak berjalan dengan baik, dampaknya akan terasa pada produktivitas maupun hubungan industrial.

Berdasarkan pengalaman implementasi HRIS di beberapa perusahaan pertambangan dan kontraktor tambang, berikut langkah-langkah yang umumnya digunakan.

1. Tentukan Pola Roster Sesuai Karakter Operasional

Tidak ada satu pola roster yang cocok untuk semua perusahaan.

Pemilihannya biasanya mempertimbangkan:

  • Lokasi site tambang.
  • Durasi perjalanan menuju lokasi kerja.
  • Jumlah tenaga kerja.
  • Target produksi.
  • Biaya mobilisasi.
  • Tingkat kelelahan pekerjaan.

Berikut contoh pola roster yang paling banyak digunakan.

Pola Roster Periode Kerja Periode Libur Cocok Untuk
2:1 14 hari 7 hari Tambang dengan akses relatif mudah
4:2 28 hari 14 hari Kontraktor tambang skala besar
6:2 42 hari 14 hari Site dengan perjalanan cukup jauh
8:2 56 hari 14 hari Tambang di daerah terpencil

Semakin jauh lokasi tambang, biasanya semakin panjang periode kerja agar biaya transportasi dan pergantian kru tetap efisien.

Namun, durasi kerja yang lebih panjang juga harus diimbangi dengan pengelolaan kelelahan (fatigue management) yang baik.

2. Susun Shift Kerja yang Seimbang

Sebagian besar tambang beroperasi selama 24 jam sehingga diperlukan pembagian shift.

Contoh pembagian shift yang umum digunakan:

Shift Jam Kerja
Shift Pagi 06.00 – 18.00
Shift Malam 18.00 – 06.00

Pada praktiknya, jam tersebut biasanya sudah termasuk waktu makan dan istirahat sesuai kebijakan perusahaan.

Agar tidak terjadi kelelahan berkepanjangan, perusahaan biasanya menerapkan rotasi shift secara berkala.

Sebagai contoh:

  • 7 hari shift pagi
  • 7 hari shift malam
  • Libur sesuai roster

Atau

  • 14 hari shift pagi
  • 14 hari shift malam

Rotasi seperti ini membantu tubuh pekerja beradaptasi dibandingkan pergantian shift setiap satu atau dua hari.

3. Tentukan Jam Kerja Normal dalam Satu Hari

Kesalahan yang sering terjadi adalah menganggap seluruh waktu berada di lokasi tambang sebagai jam kerja.

Padahal dalam praktiknya terdapat beberapa komponen waktu, misalnya:

  • Briefing sebelum bekerja.
  • Serah terima alat.
  • Pemeriksaan keselamatan.
  • Istirahat makan.
  • Waktu perjalanan internal.
  • Pekerjaan utama.

Sebagai ilustrasi:

Aktivitas Durasi
Safety briefing 30 menit
Pemeriksaan alat 30 menit
Operasional 10 jam
Istirahat makan 1 jam
Serah terima shift 30 menit

Total keberadaan di lokasi mencapai sekitar 12 jam, tetapi perusahaan perlu menetapkan dengan jelas bagaimana setiap komponen tersebut dicatat dalam kebijakan internal agar tidak menimbulkan perbedaan interpretasi saat menghitung jam kerja maupun lembur.

4. Tetapkan Aturan Lembur Sejak Awal

Salah satu penyebab sengketa payroll adalah aturan lembur yang tidak terdokumentasi dengan baik.

Idealnya perusahaan memiliki kebijakan tertulis mengenai:

  • Kapan lembur mulai dihitung.
  • Siapa yang berwenang menyetujui lembur.
  • Cara pencatatan lembur.
  • Dokumen pendukung lembur.
  • Mekanisme pembayaran lembur.

Sebagai contoh:

Operator selesai bekerja pukul 18.00.

Karena terjadi kerusakan alat berat, supervisor meminta operator tetap bekerja hingga pukul 21.00.

Apabila tambahan tiga jam tersebut telah disetujui sesuai prosedur perusahaan dan memenuhi ketentuan yang berlaku, maka HR memiliki dasar yang jelas untuk menghitung kompensasi lembur.

Sebaliknya, jika tidak ada persetujuan atau pencatatan yang memadai, bagian payroll akan kesulitan menentukan apakah tambahan jam tersebut layak dibayarkan sebagai lembur.

5. Hubungkan Roster dengan Sistem Absensi

Roster yang baik tidak berhenti pada pembuatan jadwal.

Seluruh perubahan harus langsung tercermin pada data absensi.

Misalnya:

  • Pergantian shift.
  • Perpanjangan masa kerja.
  • Pergantian kru.
  • Cuti.
  • Sakit.
  • Izin.
  • Off roster.

Jika perubahan masih dilakukan secara manual melalui beberapa file Excel, risiko ketidaksesuaian data akan semakin besar.

Karena itu banyak perusahaan mulai menggunakan HRIS yang dapat menghubungkan jadwal kerja dengan absensi secara otomatis sehingga payroll menggunakan data terbaru.

6. Sinkronkan dengan Payroll

Langkah terakhir adalah memastikan seluruh data masuk ke proses penggajian.

Komponen yang biasanya dipengaruhi roster meliputi:

  • Gaji pokok.
  • Lembur.
  • Tunjangan site.
  • Uang makan.
  • Tunjangan shift.
  • Insentif produksi.
  • Potongan absensi.
  • BPJS.
  • PPh 21.

Jika semua dihitung dari data yang sama, HR tidak perlu lagi melakukan input berulang pada setiap periode payroll.

Contoh Penerapan Jam Kerja Sistem Roster Tambang

Berikut simulasi sederhana yang sering dijumpai di perusahaan tambang.

Contoh 1 – Sistem Roster 2:1

Seorang operator excavator memiliki jadwal:

Keterangan Nilai
Lama bekerja 14 hari
Lama libur 7 hari
Shift 12 jam
Lokasi Site Kalimantan

Selama 14 hari tersebut, operator bekerja sesuai jadwal tanpa perubahan.

Maka HR hanya perlu memastikan:

  • Kehadiran sesuai roster.
  • Tidak ada keterlambatan.
  • Tidak ada tambahan jam kerja.
  • Payroll mengikuti jadwal yang telah disetujui.

Kasus seperti ini relatif mudah dikelola.

Contoh 2 – Perpanjangan Roster

Operator seharusnya pulang pada hari ke-14.

Namun karena cuaca buruk, helikopter tidak dapat melakukan pergantian kru.

Operator akhirnya bekerja hingga hari ke-17.

Artinya terdapat tambahan tiga hari kerja yang harus dicatat oleh:

  • Supervisor.
  • HR Site.
  • Payroll.

Apabila perubahan ini tidak diperbarui pada sistem, perusahaan berpotensi:

  • Salah menghitung gaji.
  • Salah menghitung lembur.
  • Salah menghitung tunjangan site.
  • Menimbulkan komplain dari karyawan.

Contoh 3 – Pergantian Shift Mendadak

Produksi meningkat sehingga supervisor meminta beberapa operator berpindah dari shift pagi ke shift malam.

Jika perubahan hanya diberitahukan melalui grup WhatsApp tanpa diperbarui pada sistem absensi, maka data yang muncul saat payroll bisa berbeda dengan kondisi sebenarnya.

Inilah sebabnya perubahan roster sebaiknya dilakukan melalui sistem yang dapat langsung memperbarui jadwal kerja seluruh karyawan terkait.

Contoh Perhitungan Jam Kerja

Misalkan seorang operator memiliki jadwal sebagai berikut.

Hari Jam Kerja
Senin 12 jam
Selasa 12 jam
Rabu 12 jam
Kamis 12 jam
Jumat 12 jam
Sabtu 12 jam
Minggu 12 jam

Total jam keberadaan di lokasi selama satu minggu adalah:

7 × 12 jam = 84 jam

Namun, dalam praktiknya HR tidak cukup hanya menjumlahkan jam tersebut. Perusahaan perlu membedakan antara:

  • Jam kerja sesuai jadwal.
  • Waktu istirahat.
  • Tambahan jam kerja di luar jadwal.
  • Lembur yang telah mendapat persetujuan.

Dengan pemisahan tersebut, proses payroll menjadi lebih transparan dan mudah diaudit.

Contoh Perhitungan Lembur Karyawan Tambang

Perhitungan lembur harus mengacu pada ketentuan peraturan ketenagakerjaan yang berlaku serta kebijakan perusahaan.

Sebagai ilustrasi sederhana:

Seorang mekanik memiliki jadwal selesai bekerja pukul 18.00.

Karena terjadi kerusakan unit produksi, ia diminta bekerja hingga 21.00.

Berarti terdapat tambahan waktu kerja selama:

21.00 – 18.00 = 3 jam

Jika tambahan jam tersebut telah memperoleh persetujuan sesuai prosedur perusahaan, maka bagian payroll menghitung kompensasi lembur berdasarkan ketentuan yang berlaku dan upah lembur yang menjadi dasar perhitungan.

Dalam praktiknya, HR juga perlu memastikan bahwa:

  • Ada formulir atau persetujuan lembur.
  • Tambahan jam tercatat pada sistem absensi atau timesheet.
  • Data lembur telah diverifikasi oleh atasan langsung.
  • Perhitungan dilakukan secara konsisten untuk seluruh karyawan.

Dengan prosedur seperti ini, perusahaan memiliki bukti administratif yang kuat apabila suatu saat dilakukan audit atau muncul pertanyaan terkait pembayaran lembur.

Mengapa Pengelolaan Jam Kerja Manual Mulai Sulit Dipertahankan?

Selama jumlah karyawan masih puluhan orang, Excel mungkin masih terasa cukup.

Namun ketika perusahaan memiliki:

  • 300 operator,
  • 6 pola roster berbeda,
  • 3 shift kerja,
  • beberapa site tambang,
  • perubahan jadwal setiap minggu,

proses manual mulai menjadi hambatan.

HR harus membuka banyak file hanya untuk memastikan siapa yang sedang bekerja, siapa yang off roster, siapa yang lembur, dan siapa yang sedang cuti.

Belum lagi jika ada revisi jadwal setelah payroll hampir selesai diproses. Satu perubahan kecil dapat memaksa HR menghitung ulang lembur, tunjangan, hingga potongan kehadiran untuk banyak karyawan sekaligus.

Karena itu, semakin banyak perusahaan tambang beralih ke sistem HRIS yang mengintegrasikan roster, absensi, lembur, dan payroll dalam satu platform. Dengan data yang tersinkron secara otomatis, risiko kesalahan berkurang, proses administrasi menjadi lebih cepat, dan tim HR dapat lebih fokus pada pengelolaan SDM daripada sekadar memperbaiki data payroll setiap akhir bulan.

Kesalahan yang Sering Dilakukan Perusahaan dalam Mengelola Jam Kerja Sistem Roster

Tidak sedikit perusahaan yang sudah menerapkan sistem roster selama bertahun-tahun, tetapi masih menghadapi masalah yang sama setiap periode payroll. Penyebabnya sering kali bukan karena pola roster yang digunakan, melainkan karena proses administrasi dan pengelolaan datanya belum berjalan secara konsisten.

Berikut beberapa kesalahan yang paling sering kami temui saat melakukan evaluasi proses HR dan payroll di perusahaan tambang.

1. Menganggap Seluruh Karyawan Memiliki Pola Roster yang Sama

Dalam praktiknya, satu perusahaan tambang bisa memiliki beberapa kelompok karyawan dengan pola kerja yang berbeda.

Sebagai contoh:

Divisi Pola Roster
Operator Produksi 8:2
Mekanik 4:2
Geologist 2:1
Tim Eksplorasi Menyesuaikan proyek

Jika HR menggunakan satu template roster untuk semua divisi, kemungkinan besar akan muncul kesalahan pada perhitungan hari kerja, jadwal libur, maupun payroll.

Solusi: Buat kalender kerja berdasarkan grup roster, bukan berdasarkan seluruh perusahaan.

2. Perubahan Jadwal Tidak Langsung Dicatat

Di lapangan, perubahan roster merupakan hal yang biasa.

Misalnya karena:

  • Cuaca ekstrem.
  • Unit alat berat mengalami kerusakan.
  • Pergantian kru tertunda.
  • Ada pekerjaan darurat.
  • Karyawan sakit.

Masalah muncul ketika perubahan tersebut hanya disampaikan melalui telepon atau grup WhatsApp tanpa diperbarui pada sistem.

Akibatnya:

  • Payroll menggunakan jadwal lama.
  • Lembur tidak tercatat.
  • Hari kerja menjadi tidak sesuai.

Solusi: Terapkan prosedur perubahan roster yang terdokumentasi dan langsung diperbarui pada sistem HRIS.

3. Lembur Tidak Memiliki Persetujuan yang Jelas

Di beberapa perusahaan, supervisor meminta karyawan bekerja lebih lama tetapi tidak membuat pengajuan lembur.

Ketika payroll diproses, HR tidak memiliki dasar administrasi untuk menghitung tambahan jam kerja tersebut.

Situasi seperti ini sering memicu komplain karena karyawan merasa sudah bekerja lebih lama, sementara perusahaan tidak memiliki bukti administratif yang memadai.

Solusi: Gunakan alur persetujuan lembur (overtime approval) yang terdokumentasi dan dapat ditelusuri.

4. Mengelola Absensi Menggunakan Banyak File Excel

Masalah ini masih sering ditemui.

Contohnya:

  • File roster dibuat oleh operasional.
  • File absensi dibuat oleh HR.
  • File lembur dibuat supervisor.
  • File payroll dibuat bagian finance.

Semua file tersebut harus digabungkan setiap akhir bulan.

Semakin banyak file yang digunakan, semakin besar kemungkinan terjadi:

  • Data ganda.
  • Versi file yang berbeda.
  • Rumus berubah tanpa disadari.
  • Kesalahan saat menyalin data.

Solusi: Gunakan satu sumber data yang terintegrasi sehingga seluruh departemen mengakses informasi yang sama.

5. Tidak Melakukan Audit Jam Kerja Secara Berkala

Sebagian perusahaan baru menyadari adanya kesalahan setelah muncul komplain dari karyawan atau saat dilakukan audit.

Padahal audit sederhana setiap bulan dapat membantu menemukan ketidaksesuaian lebih awal.

Beberapa hal yang sebaiknya diperiksa meliputi:

  • Jadwal roster.
  • Data absensi.
  • Jam kerja aktual.
  • Lembur.
  • Hari libur.
  • Slip gaji.
  • Timesheet.

Dengan evaluasi rutin, kesalahan dapat diperbaiki sebelum berdampak pada pembayaran gaji.

Perbandingan Pengelolaan Manual vs Software HRIS

Seiring bertambahnya jumlah karyawan dan kompleksitas operasional, proses manual akan semakin sulit dipertahankan. Perbedaan berikut menunjukkan mengapa banyak perusahaan tambang mulai beralih ke sistem HRIS.

Proses Manual (Excel) Software HRIS
Penyusunan roster Dibuat manual dan rawan versi ganda Terpusat dengan kalender kerja digital
Perubahan jadwal Harus mengubah beberapa file Otomatis diperbarui untuk seluruh pengguna
Pengelolaan shift Diatur satu per satu Template shift dapat digunakan berulang
Absensi Rekap manual dari berbagai sumber Terintegrasi dengan jadwal kerja dan mesin absensi
Perhitungan lembur Rumus Excel dan input manual Otomatis berdasarkan aturan perusahaan
Perhitungan payroll Memerlukan banyak pengecekan ulang Data roster, absensi, dan payroll saling terhubung
Persetujuan lembur Form kertas atau chat Workflow approval digital
Laporan manajemen Dibuat secara manual Dashboard real-time dan siap diekspor
Risiko human error Tinggi Lebih rendah karena proses otomatis
Audit Memerlukan pencarian dokumen satu per satu Riwayat perubahan dan data tersimpan dalam sistem

Dari sisi operasional, manfaat terbesar HRIS bukan hanya mempercepat proses payroll, tetapi juga memastikan seluruh perubahan roster langsung memengaruhi absensi, lembur, dan perhitungan gaji tanpa perlu input berulang.

Tips Memilih Solusi Pengelolaan Jam Kerja Sistem Roster

Sebelum memilih software HRIS atau payroll, pastikan sistem tersebut mampu mendukung kebutuhan operasional perusahaan tambang.

Checklist yang Sebaiknya Dimiliki

  • ✔ Mendukung berbagai pola roster (2:1, 4:2, 6:2, 8:2, dan pola khusus perusahaan)
  • ✔ Dapat mengelola shift siang dan malam
  • ✔ Mendukung perubahan roster tanpa mengubah data historis
  • ✔ Terintegrasi dengan absensi
  • ✔ Memiliki workflow persetujuan lembur
  • ✔ Menghitung payroll secara otomatis berdasarkan data kehadiran
  • ✔ Mendukung perhitungan BPJS dan PPh 21
  • ✔ Menyediakan dashboard untuk HR dan manajemen
  • ✔ Dapat digunakan pada beberapa site tambang sekaligus
  • ✔ Memiliki riwayat audit (audit trail)
  • ✔ Mendukung akses melalui desktop maupun perangkat seluler
  • ✔ Mudah digunakan oleh HR, supervisor, dan manajer operasional

Jika perusahaan memiliki lebih dari satu lokasi tambang, pilih sistem yang mampu mengelola seluruh site dalam satu database sehingga pelaporan menjadi lebih cepat dan konsisten.

FAQ

Pertanyaan Seputar Jam Kerja Sistem Roster Tambang

Jam kerja sistem roster tambang adalah pengaturan waktu kerja yang membagi periode bekerja dan periode istirahat dalam satu siklus tertentu agar operasional tambang dapat berjalan secara berkelanjutan.

Karena sebagian besar lokasi tambang berada jauh dari permukiman, sehingga karyawan bekerja selama beberapa minggu di site sebelum memperoleh masa libur.

Tidak. Setiap perusahaan dapat menerapkan pola roster yang berbeda sesuai kebutuhan operasional, lokasi tambang, serta kebijakan internal.

Durasi shift berbeda di setiap perusahaan. Banyak perusahaan menggunakan sistem kerja sekitar 12 jam per shift dengan pengaturan waktu istirahat sesuai kebijakan perusahaan dan ketentuan yang berlaku.

Pada prinsipnya, lembur adalah pekerjaan yang dilakukan di luar ketentuan jam kerja normal sesuai regulasi dan kebijakan perusahaan, serta harus melalui prosedur persetujuan yang berlaku.

Karena perubahan jadwal, data absensi yang tidak sinkron, atau tidak adanya persetujuan lembur yang terdokumentasi dengan baik.

Untuk perusahaan dengan jumlah karyawan yang sedikit, Excel mungkin masih dapat digunakan. Namun, ketika jumlah karyawan, pola roster, dan site bertambah, risiko kesalahan administrasi juga meningkat.

HRIS membantu mengintegrasikan roster, absensi, lembur, cuti, dan payroll sehingga proses administrasi menjadi lebih cepat, akurat, dan mudah diaudit.

Gunakan satu sumber data yang terintegrasi, lakukan audit rutin, dokumentasikan perubahan roster, dan pastikan proses persetujuan lembur berjalan dengan baik.

Beberapa data penting meliputi jadwal kerja, shift, absensi, lembur, cuti, izin, hari libur roster, tunjangan, serta data payroll.

Ya. Semakin cepat perubahan dicatat, semakin kecil risiko terjadinya kesalahan pada absensi, lembur, maupun penggajian.

Pilih software yang mendukung berbagai pola roster, memiliki integrasi dengan absensi dan payroll, menyediakan workflow persetujuan, serta mampu mengelola operasional di beberapa site dalam satu sistem.

Kelola Jam Kerja Sistem Roster Tambang Lebih Efisien dengan HRIS Terintegrasi

Pengelolaan jam kerja sistem roster tambang memerlukan data yang akurat agar jadwal kerja, rotasi shift, absensi, lembur, cuti, hingga payroll dapat berjalan secara konsisten. Penggunaan Excel masih dapat menjadi pilihan bagi perusahaan dengan jumlah karyawan yang relatif sedikit. Namun, ketika jumlah tenaga kerja, pola roster, dan lokasi kerja terus bertambah, proses manual menjadi lebih berisiko menimbulkan kesalahan administrasi, terutama pada pencatatan perubahan roster, perhitungan lembur, dan penggajian. HRIS membantu mengintegrasikan roster, absensi, lembur, cuti, serta payroll dalam satu sistem, mendukung proses persetujuan perubahan jadwal, dan menyediakan data yang lebih akurat untuk kebutuhan operasional maupun audit. Dengan sistem yang terintegrasi, perusahaan dapat mengurangi human error, mempercepat proses administrasi, dan mengelola operasional tambang di berbagai site secara lebih efisien.

Jika perusahaan Anda masih mengelola roster, absensi, lembur, dan payroll menggunakan beberapa file Excel yang terpisah, sekarang adalah waktu yang tepat untuk mengevaluasi proses tersebut. Sistem HRIS yang terintegrasi dapat membantu menyusun jadwal roster, mencatat perubahan secara real-time, menghitung lembur dengan lebih konsisten, hingga memproses payroll secara otomatis. Dengan proses yang lebih efisien, tim HR dapat mengurangi pekerjaan administratif sekaligus meningkatkan akurasi data dan kepatuhan terhadap kebijakan perusahaan.

Request Demo Gratis

Kesimpulan

Jam kerja sistem roster tambang merupakan fondasi penting dalam menjaga keseimbangan antara kelancaran operasional dan pemenuhan hak karyawan. Roster yang disusun dengan baik membantu perusahaan memastikan setiap shift terisi, produktivitas tetap terjaga, dan waktu istirahat karyawan diperhatikan.

Namun, tantangan sebenarnya muncul ketika jadwal tersebut harus diterjemahkan menjadi data absensi, lembur, tunjangan, hingga payroll. Semakin besar skala perusahaan, semakin sulit proses ini dikelola jika masih mengandalkan spreadsheet yang berdiri sendiri.

Karena itu, perusahaan perlu memiliki proses yang terstandarisasi, mulai dari penyusunan roster, pencatatan perubahan jadwal, persetujuan lembur, hingga penggajian. Dengan dukungan sistem HRIS yang terintegrasi, seluruh proses dapat berjalan lebih cepat, akurat, dan mudah diaudit, sehingga tim HR dapat lebih fokus pada pengelolaan sumber daya manusia daripada menghabiskan waktu untuk memperbaiki kesalahan administrasi.

WhatsApp Datanesia HR
